A continuación, una breve reseña sobre el perfil profesional y habilidades que se tuvieron en cuenta para la implementación BIM en proyectos públicos exitosos.

 Antes de hablar sobre el papel juego el coordinador BIM en los proyectos públicos o privados definamos su rol dentro del equipo BIM; El coordinador BIM, líder BIM en un proyecto de implementación, es la persona encargada de definir el alcance del trabajo que desarrolla el Modelador BIM y audita la calidad de los entregables; conocimiento y manejos de los protocolos de intercambio de la información estipulados en el BEP con el fin de implementarlos en los flujos de trabajo colaborativo y conocimiento en procesos constructivos, son algunas de sus características más importantes.

 Como punto de partida se desarrollaron tres actividades principales para la coordinación BIM.

  1. Audito de los modelos constructivos: Se realizaron seguimientos preventivos y audito de calidad a los modelos por disciplina con el fin de dar cumplimiento a lo establecido en los pliegos de condiciones, georreferenciación de cada modelo y nivel de desarrollo establecido en el BEP. Teniendo así dentro de cada disciplina modelos con la información necesaria para su construcción.

NIVEL DE DETALLO (LOD) = Nivel de detalle (LODe) + Nivel de información (LOI)

Coordinador BIM y caso de éxito

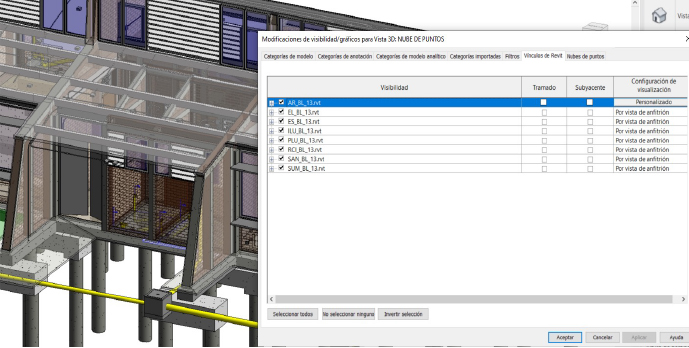

2. Creación modelo integrado: Teniendo la georreferenciación de cada modelo con las coordenadas establecidas en el BEP, ejes y niveles definidos; facilitá la vinculación exacta de cada modelo sin tener desplazamientos de los mismos.

Coordinador BIM y caso de éxito

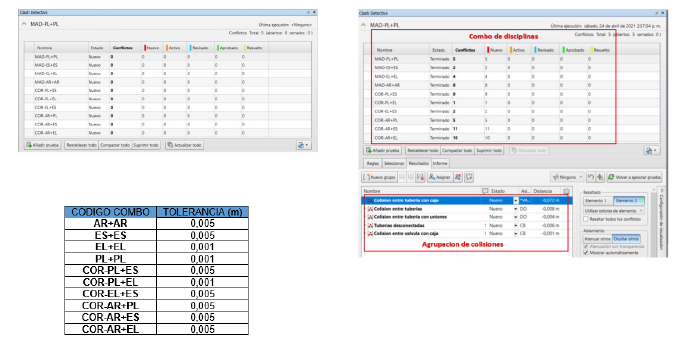

3. Colisiones del proyecto: Teniendo definido los rangos de tolerancias establecidas en el BEP, estos se vinculan a la plantilla base de coordinación y se procede a ejecutar la prueba de colisiones por cada combo de disciplinas ej.: (PL+PL; ES+ES; EL+ES;AR+ES) y organizando las colisiones por tip

Coordinador BIM y caso de éxito

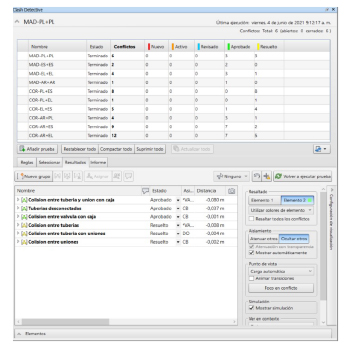

4. Seguimiento y solución de colisiones o errores constructivos: Luego de tener las colisiones agrupadas por tipos, se procede a realizar comités de coordinación con cada diseñador en donde dentro del modelo integrado se validan las diferentes soluciones realizando simulaciones de las mismas, ayudando de esta manera a tomar como solución la más efectiva.

CASO EXITOSO PROYECTO INSTITUCIONAL BUGA – VALLE DEL CAUCA

Para nuestro caso de éxito, el haber definido claramente en el BEP la plantilla de coordinación, alcance y tolerancias de cada grupo de colisiones ayudó drásticamente en la organización de las colisiones por categorización y rangos de tolerancia de las mismas, en donde de manera oportuna se pudo dar solución a cada una de las colisiones más críticas (mayores a 10 cm) hasta colisiones leves (mayores o iguales a 1 mm); generando paralelamente ahorros y previniendo desperdicios que se hubieran presentado en una etapa de construcción.

Si sus proyectos le están generando sobrecostos, póngase en contacto con nosotros. En BIMP SAS, aplicamos BIM a todos nuestros proyectos, lo que se ve reflejado en ahorro de tiempo y costo, evitando así retrasos en proyectos de construcción o diseño contratados.
